乌东德大型人工砂石系统建成

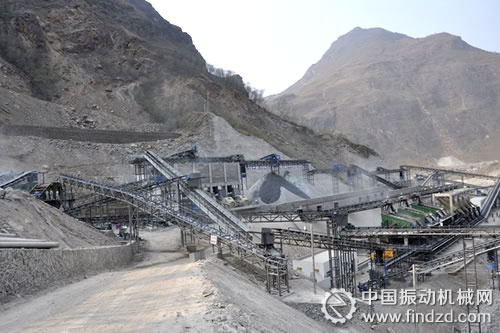

4月11日指示灯闪烁,电铃声此起彼复,上百台套生产设备相继启动,近70台套胶带输送机开始运行,一辆接一辆的重型自卸卡车将满载的石料倾泻进受料仓,不到3分钟,一整车大粒径石料便被进口破碎机吃进吐出……4月10日,中国水电七局有限公司负责建设运行的乌东德电站下白滩人工砂石加工系统完成系统调试,提前投入试运行。
乌东德电站坝址河段右岸隶属云南省昆明市禄劝彝族苗族自治县,左岸隶属四川省凉山彝族自治州会东县。该电站是金沙江下游河段规划建设的四大世界级巨型水电站的第一梯级电站,总装机容量10200MW,多年平均发电量为 400.3亿KW.h,是国家“十二五”计划拟建的重大水电工程,建成后将成为“西电东送”的骨干电源。下白滩人工砂石加工系统和▽880、▽850拌合系统,中标合同金额12.66亿元。
据悉,该系统为水电七局首个突破1000t\h产能大型人工砂石加工系统,进一步提升人工砂石加工系统核心竞争力。占地面积约9万平方米,有12个标准足球场大小,是乌东德电站工程的主要砂石加工基地,以生产二级配混凝土骨料为主,也生产三级配混凝土骨料,可满足电站除大坝外工程混凝土所需骨料。
系统2012年7月18日开工建设。首先是系统布置困难,工程量浩大,对外交通不畅,材料设备进场困难,金结制作无法现场完成,工期紧建安任务重。为确保合同履约,各级领导高度重视,从系统设计方案的选定到成本控制,从设备的选型配置到现场的组织施工,进行了充分的论证和精心组织。2013年2月25日提前实现了粗碎车间单机调试,随后的1个多月中各车间又相继实现了单机调试,至此,全系统终于具备生产能力,将为乌东德工程建设源源不断地提供优质的人工砂石骨料成品。(
