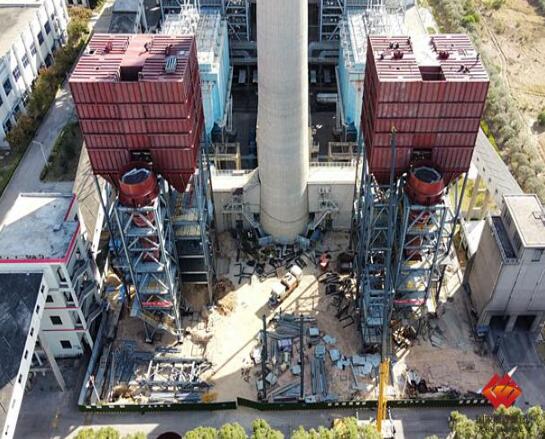

11月9日,福建晋江热电公司锅炉脱硫除尘改造项目完成布袋除尘器封顶关键节点,为后续脱硫除尘改造项目顺利实施奠定基础。
为确保脱硫除尘改造项目按期完工,该公司脱硫除尘改造项目组在总体网络进度基础上,倒排细化二、三级网络进度图,并根据二、三级网络进度制定月工作计划、周工作计划和日工作计划;每天召开项目推进协调会、每周一次周例会、每月一次月度例会,盘点工作计划完成情况;督促总包单位根据进度安排,合理安排材料和施工人员进场。 通过对项目进度计划的精细化管控,脱硫除尘改造项目布袋除尘封顶关键节点较计划提前三天,为该项目按时完成主体工程施工打牢前期基础。
