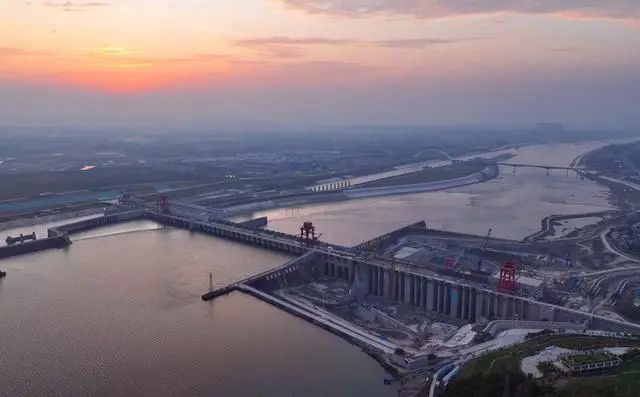

大藤峡工程是国家172项重大水利工程的标志性项目,据估算,整个工程会采购水泥280万吨,钢筋30.9万吨,砂石骨料1450多万吨,金属结构和机电设备约13万吨,今年以来,大藤峡工程建设和运行管理捷报频传,为扩内需、保增长、稳经济提供了有力支撑。
工程建成后,将成为流域防洪安全的重要保障、实施国家水网重大工程的重要节点、粤港澳大湾区水安全的重要屏障、打造珠江黄金水道的重要中枢、区域电力安全的重要支撑、地方乡村振兴的重要水源。该工程对于改善西江航道运输、提升大湾区砂石供应也有着重要的作用。
2022年初,大藤峡公司深入贯彻落实水利部党组、珠江委党组决策部署,确立了"四攻坚、两确保"年度工作目标,坚决打赢"4·30"挡水、围堰拆除、61米蓄水验收、右岸首台机组发电等四大攻坚战,全力确保工程安全高效运行、确保数字孪生大藤峡初见成效。
在工程建设中,大藤峡公司坚持高质量党建引领一流水利工程建设,以水利部在珠江委唯一的"党建进工地"试点为抓手,选优配强一线党组织力量,强化人员、资金、技术等投入,研究制定考核节点29项,改进施工工艺19项,混凝土浇筑速度较左岸同比提升30%。克服新冠肺炎疫情和能耗双控等影响,于4月24日顺利完成右岸首台机组定子吊装,4月25日提前5天实现4.30挡水目标,5月1日围堰拆除按时启动。当前主体工程大体积混凝土浇筑任务基本完成,全面进入右岸机组安装调试新阶段。
公司始终把安全生产和工程质量摆在首要位置。全年开展各级各类安全检查400多次,隐患整改完成率100%,安全监管高压态势持续加强,安全管理水平不断提升,在水利安全生产状况评价中,连续五个季度位居部直属工程前列。采取四不两直、联合巡查等方式,全面排查质量隐患,实施样板指路计划,将标准工艺推广至全工区。右岸工程单元工程评定优良率94%,分部工程优良率100%。
"预"字当头、"实"字托底,大藤峡工程在2022年春节、元宵节等关键时刻,发挥关键工程作用,实施关键调度,抗大旱、战咸潮,累计供水3.3亿立方米,打赢了抗旱保供水这场硬仗,筑牢珠澳供水保障第二道防线,保障了粤港澳大湾区用水安全。
大藤峡公司积极履行社会责任,不断创新举措,着力做好船闸通航保障工作。目前,大藤峡船闸在安全通航条件下保持单日运行10闸次以上。截至目前,本年度船舶过闸核载量2614万吨,同比增长53.6%。
大藤峡公司紧紧抓住上游来水丰沛的有利时机,在确保水资源配置、航运和枢纽安全的前提下,争取发电效益最大化。本年度发电量18.4亿千瓦时,同比增长22.4%。
截至5月底,大藤峡工程本年度完成投资17亿元,占年度计划的45.3%,累计完成289.3亿元,占初设概算的81%,有效发挥水利投资拉动作用,推动上下游产业链条运转,工程建设高峰期创造近4000个就业岗位。据估算,整个工程会采购水泥280万吨,钢筋30.9万吨,砂石骨料1450多万吨,金属结构和机电设备约13万吨,为扩内需、保增长、稳经济提供了有力支撑。
