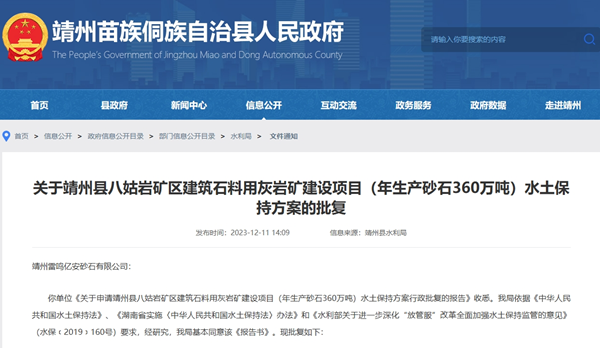

日前,雷鸣科化旗下湖南省靖州县八姑岩矿区建筑石料用灰岩矿建设项目(年生产砂石360万吨)水土保持方案获批。据了解,该工程总投资56000万元(5.6亿元),工程基建期于2023年9月动工,计划2024年6月完工,总工期10个月。
据了解,自2015年进入砂石骨料行业以来,砂石骨料业务已经成为雷鸣科化产业链中重要的一环。目前,雷鸣科化现有砂石矿山9座,资源储量超5.5亿吨,旗下矿山分布于安徽、湖南、海南等省份。自踏足砂石骨料领域以来,雷鸣科化就提前做好市场风险规划,前瞻性地意识到热门区域激烈竞争很快到来,避开了长三角、珠三角等热门区域,反向布局内陆区域。
据了解,该矿位于靖州县渠阳镇高桥村、官团村。项目区中心地理位置东经东经109°36′23″~109°37′17″,北纬26°33′43″~26°34′26″。该项目工程总占地13.35h平方米,其中永久占地0h平方米,临时占地13.35h平方米,主要包括一个建筑石料加工区及配套附属设施和矿区内运输道路A线和B线。
其中工业广场及生活区至S222(A线):路线起点位于工业广场南门,终于现状S222,总长度约1.524km;矿区至卸料平台(B线):路线起点位于卸料平台北部,终于下矿道路接驳口,总长度约0.652km,场内道路共计2.176km。工程基建期挖填方总量为32.5万立方米,填方7.29万立方米,弃方25.21万立方米。
靖州苗族侗族自治县水利局指出,建设单位在项目建设中要重点做好以下工作:
(一)落实水土保持设施与主体工程同时设计、同时施工、同时投入使用的“三同时”制度。按照批复的水土保持方案,落实水土保持管理机构和管理人员,建立健全管理制度,做好水土保持后续设计和施工组织工作,确保各项水土保持设施达到设计标准、满足规范要求。
(二)严格按《报告书》要求落实各项水土保持措施,各类施工活动要严格控制在用地范围内,严禁随意占压、扰动和破坏地表,做好表土的剥离、保存和利用;做好施工期水土流失防治措施,切实加强施工组织和临时防护,严格控制施工期间可能造成的水土流失。
(三)切实开展水土保持监测工作,向水行政主管部门提交水土保持监测实施方案、季度报告及总结报告。
(四)落实并做好水土保持监理工作,确保水土保持工程建设质量和进度。
(五)分阶段向我局报送水土保持方案实施情况,并接受水行政主管部门的监督检查。
(六)项目开工前到我局办理缴纳水土保持补偿费手续。
靖州苗族侗族自治县水利局表示,该项目的地点、规模发生重大变化或者水土保持方案实施过程中水土保持措施发生重大变更,应及时补充或修改水土保持方案,报我局审批。
在工程竣工后,投入使用前,建设单位要按照《中华人民共和国水土保持法》第二十七条、《水利部关于加强事中事后监管规范生产建设项目水土保持设施自主验收的通知》(水保〔2017〕365号)的规定做好水土保持设施自主验收和验收材料报备工作。
关于水土保持方案总体意见详情如下:
(一)基本同意本阶段确定的水土流失防治责任范围总面积为13.35公顷。
(二)同意水土流失防治执行二级标准。
(三)水土流失综合防治目标为:水土流失治理度为95%,土壤流失控制比为0.85,渣土防护率为95%,表土保护率87%,林草植被恢复率为95%,林草覆盖率为22%。
(四)基本同意《报告书》提出的水土流失防治分区和分区防治措施。下阶段应进一步优化主体工程设计和施工组织,减少地表扰动,增加临时防护措施,减少水土流失。
(五)基本同意水土保持估算总投资155.96万元,其中水土保持补偿费13.35万元。
