最近天气炎热,关于环保的话题也热,其中一个热门话题就是郑州新力电力有限公司(简称郑新公司)三台机组脱硝改造。昨日,郑州晚报记者从郑新公司获悉,三台机组从3月份停暖后就进入脱硝改造,7月初施工,预计10月底改造完毕投入运营,不影响今冬供热。
新力电力投1个亿进行机组脱硝改造
节能减排
未改造的3、4、5号机组停运

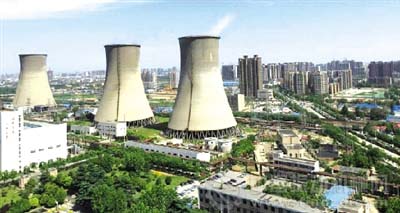

走进郑新公司的厂区,五根烟囱排成一排,看不出区别。但其实从今年3月15日停止供暖后,3、4、5号机组因脱硝改造停机,1、2号机组正常运转。
公司总经理王建解释,新力电厂有5台20万千瓦的机组,是郑州市冬季居民采暖供热的一个重要热源点。年供热量达到8500万吉焦,供热面积超过2000万平方米。5台机组从投产以来,积极响应国家节能减排政策,先后投入8亿元巨额资金对环保设施进行改造和治理。2003年开始将电除尘改造为布袋除尘器,2007年又加装烟气脱硫装置,2014年又对1、2号机组进行了烟气脱硝改造,实现氮氧化物的达标排放,大幅度削减了氮氧化物排放量,每台机每年削减氮氧化物约2500吨。
今年供热期过后,未进行烟气脱硝改造的3、4、5号机组全部停运,开始实施烟气脱硝改造,目前公司机组运行情况是:已实施烟气脱硝改造,实现达标排放的1、2号机组运行,3、4、5号机组停止运行,正在进行脱硝改造。
脱硝改造预计10月完工,不影响今冬供热
改造后和改造前相比有什么变化?
据了解,郑新公司5台机组容量小、机组能耗高。按照郑州市人民政府“蓝天”工程白皮书中的氮氧化物排放标准要求,氮氧化物未达标排放的3、4、5号机组将面临强制停运的局面,因此供热期结束后,公司投入一亿元积极推进3、4、5号机组烟气脱硝改造工程。
5月份已完成烟气脱硝改造工程的招标工作,中标厂家按照要求进行设计、购货和制造。7月初施工队伍进入现场开始施工。按照计划10月31日前改造全部结束,投入运行,实现氮氧化物达标排放。
改造后,氮氧化物排放浓度及总量将大幅度降低,氮氧化物排放量是改造前的约1/10。
整体搬迁10月动工,工期两年
最近,郑州市举行千人动员大会,向污染宣战。其中提到郑州市一年烧煤量比北京还多1000万吨,热电厂、燃煤锅炉是用煤大户。那么,郑新公司的烧煤量是多少?
“一天大概3000吨煤。”该公司环保部孙主任介绍,现在3台机组停机,另外两台负荷在60%左右,一年燃煤量在240多万吨。孙主任表示,公司正在积极推进“上大压小”项目,新项目建成后郑新公司将整体搬迁,“目前,郑新公司整体搬迁获得国家能源局的批复,也是我省2015年唯一燃煤机组建设项目”。
据悉,新建项目位于荥阳贾峪镇,今年10月份开始动工,工期约两年,距离目前厂址约15公里,“这个距离也是精心选择,建成后要向市区供热,太远了热量散失了”。孙主任说,在建成投产3个月后,原厂机组必须关停。
新建的锅炉是两台66万千瓦的供热发电机组,采取国际先进的环保技术,煤耗降低20%,供热发电比现在多,用煤量低。
