近日,由水电七局承担施工任务的黄水220千伏变电站向西出线电力隧道扩建工程施工1标段,下穿杨柳河、黄温路大直径机械顶管施工按期贯通,标志着西南首例连砂石层大直径电力管道顶进难关顺利攻克。
杨柳河施工正值汛期,降水止水难度大;黄温路车辆通行率高,必须保证正常安全通行。下穿杨柳河、黄温路采用DN3000毫米钢筋混凝土电力管道,管道长度80米,管底埋深15.7米,管顶距河床底部仅6米。工程地质为连砂石层,具有卵石多、粒径大(多为150毫米~250毫米)、松散等地质特点,卵石破碎难度大,且破碎后不易抽离置换。
项目部多次组织专家进行研讨,分析比选方案,最终确定采用安全风险较低、施工干扰小、工期短的机械顶管施工方案。同时,采取泥水平衡式顶管施工工法,不断调整顶进参数及优化设备布局,通过减小顶管机头舱门尺寸和筛网孔径、缩短工作阀、旁通阀与泥仓的距离,制作高浓度泥浆作为输送介质进行骨料置换等技术措施,最终攻克难关。

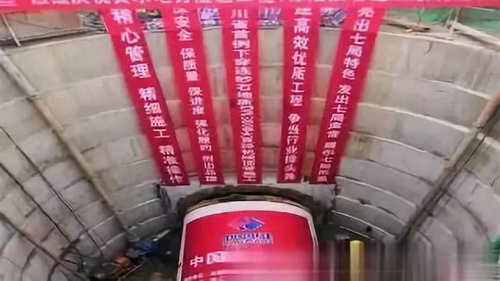

据了解,黄水电力隧道1标段位于成都市双流区,项目主要承建长1978米电力隧道及长65米起点竖井,施工内容主要包括:土建工程、强电工程、给排水工程、通风工程等。
