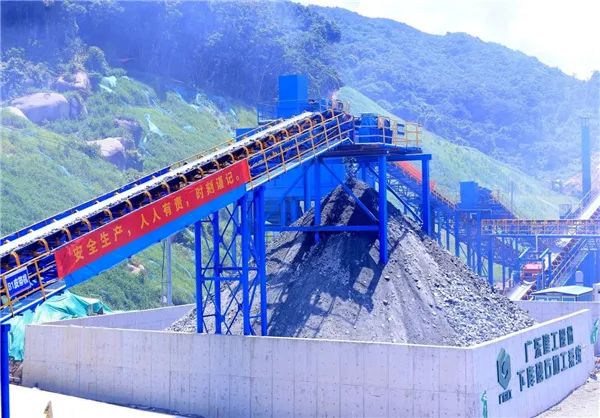

近日,广东水电二局负责施工的惠州中洞抽水蓄能电站下库砂石加工系统(以下简称加工系统)投产运行,为项目下一阶段转序及下库坝碾压混凝土生产提供有力保障。
据悉,该项目位于广东省惠州市惠东县高潭镇中洞村,主要负责供应惠州中洞抽水蓄能电站下库区工程所需混凝土骨料。整个加工系统主要由破碎、筛分、给料、脱水、除尘及污水处理设备组成,以生产二、三级混凝土骨料为主,按每日两班制生产,毛料设计处理能力为每小时450吨,生产能力为每小时380吨。
项目建设团队自2022年8月进场以来,高度重视施工用地用林紧缺问题,多次邀请技术专家现场指导,不断调整优化设计方案,为后续工作奠定基础。2023年12月15日项目全面开工,现场管理人员克服施工场地制约、雨季施工降效、高处作业及起重吊装安全管控难度大等困难,仅用1个月完成系统场平施工。为加快加工系统投产,项目建设团队统筹规划,精密部署,7个月时间完成系统土建及系统金属结构制作安装超800吨,并且优质、安全完成设备安装及调试。
加工系统选购技术领先、质量可靠、单机生产能力大、使用经验成熟的先进设备,采用可靠的“三段破碎,多段筛分”的工艺流程,有效提高了砂石加工生产效率,保证了砂石成品质量,为中洞抽水蓄能电站主体混凝土施工提供优质原料保障。
接下来,项目建设团队将全力以赴抓实各项管理,优质履约,确保砂石料生产施工安全,打造优质精品工程。
